在线留言 / 收藏本站 / 分享我们:

新闻资讯 NEWS INFORMATION
能源新闻
您的位置 > 首页 - 新闻资讯 - 能源新闻

风机基础施工常见问题及解决方案

发布时间:2020-02-13

风机基础是风机塔筒的底座,承载其全部重量,肩负了支撑、抗震、抗强风等情况在内的全部受力情况。它的坚固与耐久,对风机的安全、稳定运行起到了关键性的作用,因此风机基础的施工质量尤为重要。下面为小编工作中遇到施工单位的一些问题及其解答,供大家参考。

01、风机基础二次灌浆料可否设计

在风机基础承台顶部

风机基础施工图中采取二次灌浆料凹进基础承台顶面设计,属于目前较为普遍的做法,其受力更为合理。当二次灌浆料凸出基础承台表面时,属于单向受力,受力不合理。由于二次灌浆料施工质量要求较高,为方便施工,二次灌浆料尺寸宜设计大一点,二次灌浆料厚度及宽出上锚板两端的尺寸一般不小于100mm。

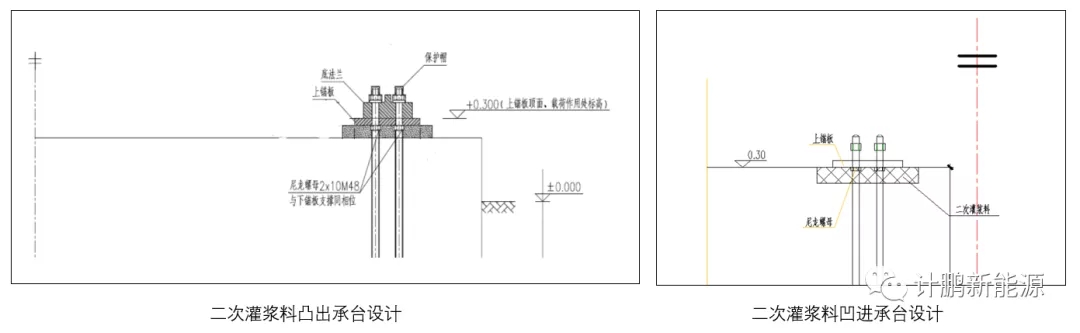

二次灌浆料设计位置示意图

02、风机基础底部及顶部环向钢筋

是否可以采用机械连接

一般环形钢筋接头采用绑扎搭接接头,搭接长度不应小于42d,风机基础底部及顶部环向钢筋直径一般为25mm,搭接长度即不小于1050mm,整个风机基础底部及顶部环向钢筋搭接重量约0.9t。为节省钢筋材料,施工单位在风机基础底部及顶部环向钢筋连接方式上一般采用机械连接。机械连接力学性能优于绑扎连接,因此风机基础底部及顶部环向钢筋连接方式可为机械连接,但机械连接施工速度比绑扎连接速度慢一些。

03、山地风电,风机基础底部边缘距离

边坡顶部水平距离太近

是否可以微移点位

风机基础由于是永久征地,且涉及占林问题,而在风机基础施工阶段,征地及林业手续已办理完毕。如移动风机点位,则征地及林业手续需重新办理,因此,一般不可轻易移动风机点位。当出现风机基础底部边缘距离边坡顶部水平距离太近的情况时,一般是降低吊装平台场平的绝对标高,保证风机基础底部边缘距离边坡顶部水平距离不小于5m。

04、风机基础大体积混凝土浇筑施工要点

(1)风机基础大体积混凝土浇筑必须保证连续浇筑。

(2)根据《预拌混凝土》( GB/T 14902-2012)7.5.4:“预拌混凝土从搅拌机卸入搅拌运输车至卸料时的运输时间不宜大于90min,如需延长运送时间,则应采取相应的有效技术措施,并应通过试验验证;当采用翻斗车时,运输时间不应大于45min。”

(3)根据《大体积混凝土施工标准》(GB50496-2018)5.4.1第2条:“整体分层连续浇筑或推移式连续浇筑,应缩短间歇时间,并应在前层混凝土初凝之前将次层混凝土浇筑完毕。层间间歇时间不应大于混凝土初凝时间。混凝土初凝时间应通过试验确定。当层间间歇时间超过混凝土初凝时间时,层面应按施工缝处理。”混凝土的初凝时间应通过试验确定,基本没有统一的时间,但一般为2-3个小时左右,其时间与水泥品种、温度,是否添加外加剂等有关。

(4)如遇特殊情况,混凝土不能保证连续浇筑时,需采取应急措施,即在己浇筑的混凝土表面采取插筋措施,具体插筋方案根据项目实际情况由设计院出具。

05、风机基础地基出现土岩组合地基怎么办

土岩组合地基是指在建筑地基的主要受力层范围内,有下卧基岩表面坡度较大的地基,简单的说就是建筑地基受力范围内,既有土又有岩石分布的地基。众所周知,风电项目大多位于山地,且风机点位呈大范围散点分布,风机基础地基难免会出现一些特殊情况,可能存在不均匀地基。当出现土岩组合地基时,应采用C15毛石混凝土或C15素混凝土进行换填处理。

以上为小编在工作工程中遇到施工单位主要的施工问题及其解答,大家如有不同意见,欢迎相互交流。

我司承接国内外风电、光伏电站、分布式光伏、清洁能源供热、微电网、多能互补等各类新能源发电工程咨询设计业务,在新能源行业20多年,有丰富的前期和工程经验,欢迎来电咨询、洽谈合作。

文章来源:北极星电力网

友情链接:
关注我们:



技术支持:建站中国 www.jzzg.com.cn 备案号:京ICP备16008712号
